团结拼搏,打好硬仗———中国路桥集团西安公司承建毕都高速T1标段纪实
发布时间:2014年09月23日    来源:
    中国路桥集团西安实业发展有限公司承建的贵州省毕节至都格(黔滇界)公路项目,合同金额2.89亿元,是2014年在建高速公路通车标段的目标任务。为按期完成任务,项目领导带领全体员工团结拼搏、艰辛努力,克服了地形险峻、气候多雨、征地拆迁滞后、投标单价低、施工便道及临时征地投入大、工程资金紧张等种种困难,取得了阶段性胜利。

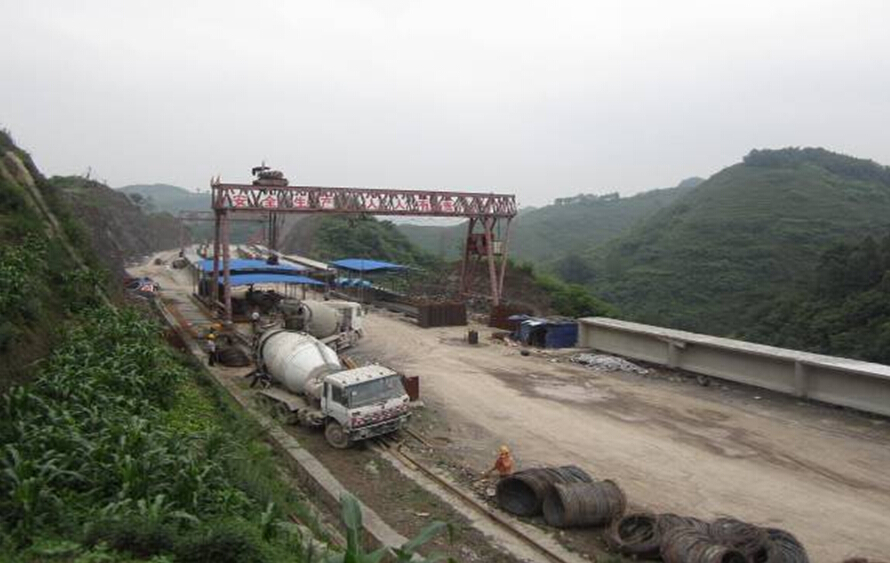

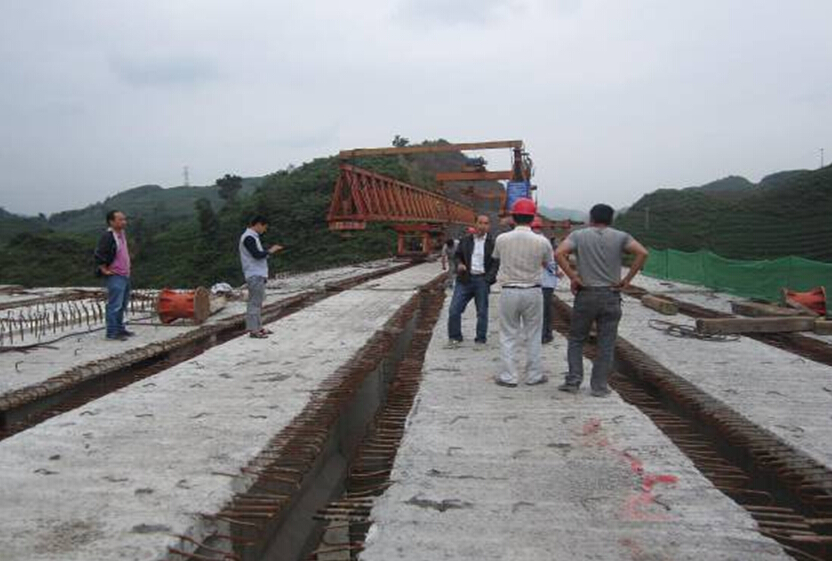

    截止目前,本标段桥梁工程除杉树湾中桥下部结构物未完成外,其余桥梁工程下部结构物已全部完成。具体是:椅子山大桥5跨40mT梁和住麻沟2#大桥5跨40mT梁两座桥的架设安装、防撞护栏及桥面均已全部完成。住麻沟1#大桥左幅5跨40mT梁已架设完成,右幅6跨40mT梁已架设完成5跨。小洋贵冲3#大桥左幅25跨30mT梁架设及防撞护栏已完成,右幅18跨30mT梁正在架设第17跨、防撞护栏正在施工中。其中,对小洋贵冲2#大桥4跨40m 大桥,项目部加大了投入,从二工区梁板预制场预制40mT梁,穿过平冲垭口隧道左洞,通过小洋贵冲3#大桥25跨左幅及一工区梁板预制场,运距近4公里将40mT梁运至大桥处进行架设,目前左幅已架设安装完成,右幅已架设了一跨40mT梁。平冲垭口隧道左洞1145m已基本贯通,右洞1410m剩余60m就基本贯通完成。通道、涵洞工程共8道,已完成7道,剩余标尾K86+015通道涵正在施工中。
    路基工程共3.8公里,5月23日及6月28日两次共交验1.9公里。防护、排水等工程大部分已完成,剩余部分正在紧张有序的施工中。
    本标段剩余工程T梁预制是制约进度的关键工程,面对资金短缺、合同工期紧张及梁场生产能力有限,工程剩余生产任务还相当严峻。但项目领导有信心有决心,大力发扬敢打硬仗精神,积极调配各项生产要素,精心组织,合理安排,加大投入,带领全体员工齐心协力,坚决打好本标段工程后期收尾仗,实现2014年通车的目标任务。
(中国路桥集团西安实业发展有限公司   李艳华   供稿)
